施工安装
施工作业流程
场地准备--测量放线--开挖施工槽--桩机设备就位--打入首根桩--测距定点--打入钢导桩--安装导向架--支护桩检查、起吊并插入导向架--垂直度矫正--沉桩施工--测定记录(停止沉桩)--支护桩检查、起吊并插入导向架(依次循环施工)。
沉桩工法与施工设备
PCS产品的施工沉桩工法可采用冲击法、振动法或静压法等施工工法。
PCS产品具有高强度、耐冲击等特点,使用C60或C80强度等级的混凝土,采用振动式施工、辅以桩端射水沉桩工艺,能有效克服粘土及砂土层中桩端阻力,对硬度较高的地质情况,可通过改进施工工艺的方式进行沉桩,如使用钢制桩尖、机械引孔植桩、冲击施工沉桩等,因此,PCS适用于除岩层以外的大部分地质情况。
根据工程地质情况、设计桩与施工现场条件不同,施工设备可选用以下五种组合:
1、液压冲击锤+履带式起重机

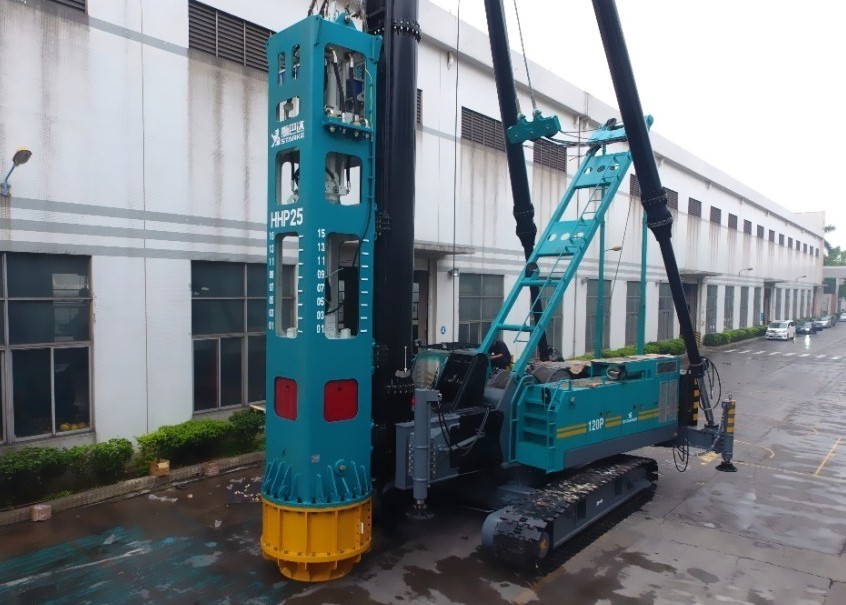

2、电驱振动锤(或液压振动锤)+履带式起重机
3、柴油打桩锤+履带式机架
4、液压式静力压桩机(抱压式与顶压式均可)

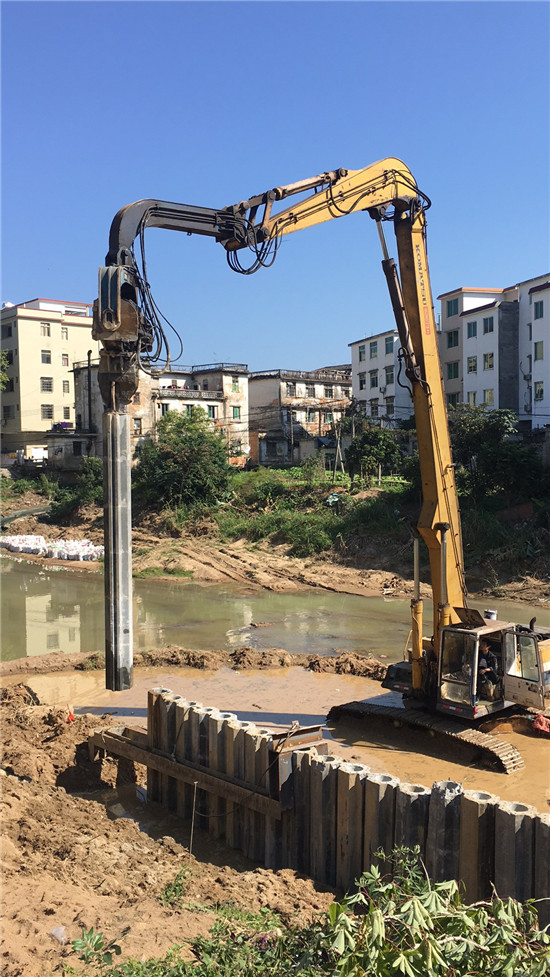

5、履带式加长臂挖掘机+液压振动锤(适用于不超过8米的短桩)

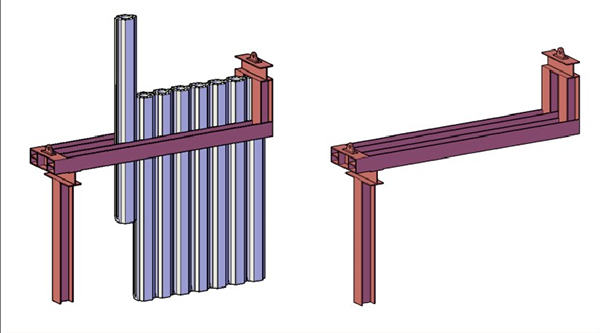

导向架示意图
施工技术基本要求
1、PCS桩沉桩所用的打桩机或起重机应具有足够的起重能力和起吊高度,施工场地和进场道路应满足机械作业的要求。
2、PCS桩施工宜采用冲击沉桩或振动沉桩法,根据本工程地质条件与板桩桩型选择适宜的桩锤和起重设备。
3、PCS桩沉桩应采用施工导向装置进行定位导向,施工导向装置应具有足够的强度和刚度。
4、宜采用单根依次插入的方法进行施工。
5、施工后,桩顶最大平面位移不超过50mm,桩顶高程偏差不超过30mm。施工时应严格控制垂直度,垂直度偏差不超过0.5%。
6、施工拼接后支护桩之间的缝隙宽度应25mm,若出现缝宽大于25mm或出现脱榫时,应采用水泥砂浆进行填缝处理。砂浆强度不低于20MPa,填塞前应清楚间隙空腔中的泥土或杂物。
